Våren 2024 startet arbeidet med regulering av Vanvikan sentrum. Følg med på den pågående prosessen her.

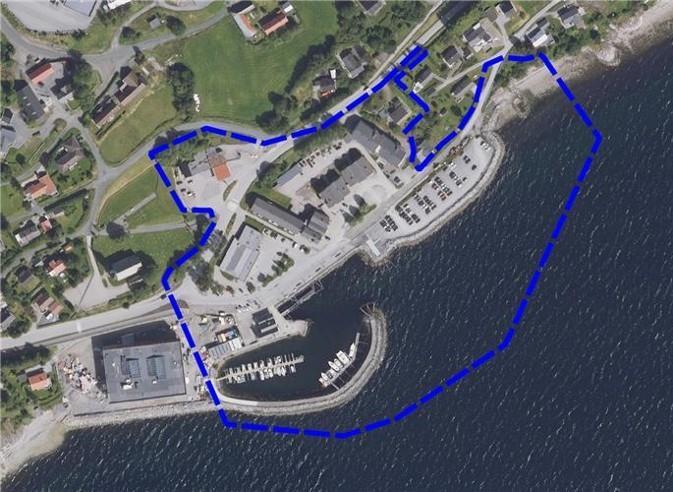

Den blå stiplete linjen viser utsnitt av området arbeidet vil ha fokus på.Kommunen ønsker å forbedre
- Punktligheten for båtanløpene
- Trafikk- og parkeringstilbudet
- Trafikksikkerheten i sentrum
Framdriftsplan
2024
- oppstart: januar - mars
- utredning: april - august
- bearbeide forslag: september - november
2025
- høring: januar - februar
- justeringer: mars - april
- vedtak: mai
Aktuelt
- Multiconsult jobber med alle innspill som er kommet inn, både i forbindelse med informasjonsmøtene, og i forbindelse med varslet oppstart av planarbeid.
- Trondheim havn, v/Norconsult, jobber med 5 ulike alternativer med hensyn til utbedret/ny havn for hurtigbåten. Det er viktig at både kortsiktige og langsiktige behov blir hensyntatt i denne utredningen.
Det er anslått at Norconsult vil være ferdig med sin utredning medio august, og etter dette vil Trondheim Havn IKS vurdere hvilken løsning man skal gå videre med.
